オンサイトPPAで契約前に押さえたい7つの重要ポイント【2026年版】

更新日:
オンサイトPPAで契約前に押さえる7つの重要ポイント(記事サムネイル。契約書と屋根上太陽光を設置した工場のイラスト)

本稿の目的:オンサイトPPA(第三者所有モデル)を検討する際に契約前に押さえておきたい重要ポイントを、環境省の手引きと実際の契約実務に基づいて7つに整理します。

結論:オンサイトPPAは初期費用ゼロで自家消費型太陽光発電を導入できる有効な選択肢です。「契約が長期になる」「設備の所有権が自社にない」という仕組み上の特徴から確認すべき論点があり、その中身は契約前にすべて確認したうえで判断できます。

特に確認したい2点:使用量が減っても一定分の料金を請求され得る「最低使用量条項」と、残りの契約期間に相当する金額を求められ得る「中途解約の精算金」です。

オンサイトPPAとは、PPA事業者がご自身の会社の屋根や敷地に、事業者の費用で太陽光発電設備を設置し、所有・維持管理したうえで、そこで発電した電気を企業が購入する仕組みです(維持管理の分担は契約によって異なります)。環境省の資料では「第三者所有モデル」とも呼ばれます。初期費用をかけずに自家消費型太陽光発電を導入する方法として知られています。

オンサイトPPAは、条件が自社に合っていれば有効な選択肢です。ただし契約内容は事業者によって差があり、「初期費用ゼロ」という言葉の印象だけで話を進めると、あとから想定と違う点に気づくことがあります。ネット上では「PPAのデメリット」として語られることの多い論点も、その実態は契約前に確認すれば判断できる項目です。

本記事では、環境省の手引きなどの公的な一次資料と、弊社が実際のご相談・ご提案の場で目にしてきた契約実務の両面から、契約前に押さえておきたい重要ポイントを7つに整理して解説します。

オンサイトPPAの仕組み──「初期費用ゼロ」の構造を理解する

PPAはPower Purchase Agreement(電力販売契約)の略です。オンサイトPPAで企業が買うのは「設備」ではなく「電気」で、設備の所有者はPPA事業者です。設置工事は、PPA事業者自身が行う場合と、PPA事業者から委託を受けたEPC会社(設計・調達・施工を担う会社)が行う場合があります。

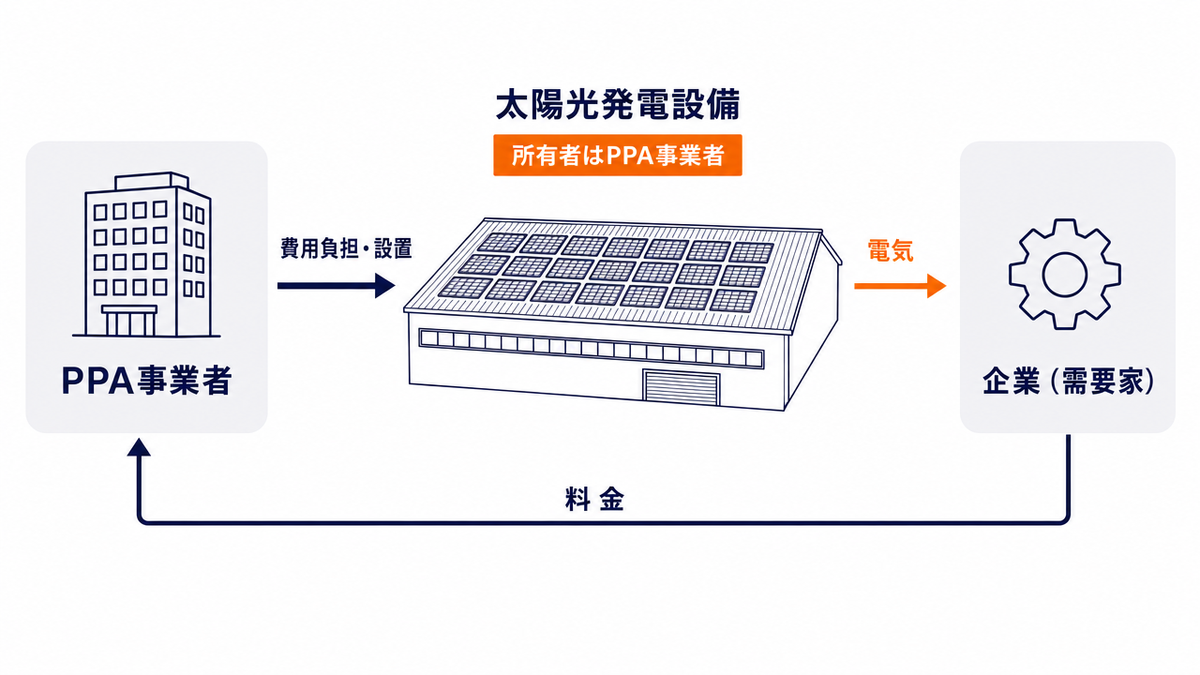

オンサイトPPAの基本構造の図。PPA事業者が費用負担して太陽光発電設備を設置し所有、企業は電気を使って料金を支払う

初期費用がかからないのは、設備の設置に必要な費用をPPA事業者が負担するためです(運用中の費用の負担区分は契約によります。ポイント⑦で後述)。環境省の手引きも、事業者側が負担する費用やリスクが増えるほどPPA単価が高くなりやすい、という関係を示しています。つまり「タダ」になるわけではなく、支払いの形が「初期投資」から「長期の電気料金」に変わる、というのが正確な理解です。

自社購入(自己所有)との違いを環境省の資料に沿って整理すると、次のようになります。

項目 自社購入 オンサイトPPA
初期費用 大きい 原則ゼロ
設備の所有権 自社 PPA事業者
維持管理の費用・手間 自社負担 原則PPA事業者(範囲は契約による)
契約期間の拘束 なし 10〜20年の長期
設備の処分・交換 自由にできる 自由にできない
余剰電力の売電収入 自社の収入になる PPA事業者が回収する

※環境省「初期投資0(ゼロ)での自家消費型太陽光発電設備の導入について」および「PPA等の第三者所有による太陽光発電設備導入の手引き」(令和5年3月公表・令和8年3月改訂)をもとに作成。手引きは自治体向けの文書ですが、屋根や敷地に設備を置く構造は民間の工場・倉庫でも同じです。

環境省のリーフレットがオンサイトPPAのデメリットとして挙げているのは「自由に交換・処分ができない」「長期契約である」の2点です。実際の契約書では、この2点がより具体的な条項の形で現れます。以下、確認したい重要ポイントを7つに分けて見ていきます。

契約期間と単価に関する重要ポイント

ポイント① 契約期間は10〜20年と長い

環境省の手引きでは、PPAの契約期間は「長期 10〜20年」と整理されています。弊社が2026年7月に確認した提案の一例でも、原則20年とし、希望すれば10年・15年に短縮できるものの、その場合はPPA単価も変わる、という条件でした。一般に、契約期間が短くなるほど1kWhあたりの単価は上がる傾向があります。複数社を比較する際は、まず契約期間を揃えたうえで単価を比べるのが基本です。

長期契約そのものより、建物側の計画と20年の契約期間が衝突することが本質的なリスクです。環境省の手引きは契約前の確認事項として「建替え、廃止、解体の予定がないか」を挙げ、屋根置きの場合は防水工事の時期にも注意を促しています。契約期間中に防水工事を行うことになると、設備の一時撤去費や発電停止期間の補償金などが発生する可能性があるためです。

前回の防水工事から年月が経っている建物では、太陽光の設置工事に合わせて防水工事を済ませることも検討に値します。

ポイント② PPA単価は「完全固定」とは限らない

PPA単価は契約時に決まりますが、実務では2つの「動く」余地があります。

1つ目は契約前です。机上試算の単価は、現地調査の結果で変わることがあります。弊社が関わった実例でも、現地調査で設置できる容量が変わり、当初提示から単価が動いたケースがありました。最初に見た単価だけで社内の検討を固めると、あとの変動で手戻りが起きます。

2つ目は契約後です。契約書には「物価高騰・金利上昇・法令変更などで費用が増加した場合、単価改定の協議を申し入れることができる」という趣旨の条項が置かれる例があります。環境省の手引きも、単価を契約途中で柔軟に変えられる内容は需要家側のリスクになるとして、原則として価格変更はできないようにしておくことが良い、と明記しています。

なお、数年前の相場感との比較にも注意が必要です。単価の前提となる条件(機器の構成・施工の条件・制度対応など)は提案ごとに異なるため、過去に見聞きした単価と現在の提案単価は同じ物差しでは比べられません。

数十銭単位の単価差は、保険の種類や電気主任技術者の費用といった「別途需要家側が負担する費用」がどこまで単価に織り込まれているかの差が背景になりやすい点です。単価の妥当性は、金額の絶対値ではなく「何が織り込まれているか」で確認することをおすすめします。

契約条項で確認したい重要ポイント

ポイント③ 最低使用量条項──使わなかった分も請求され得る

オンサイトPPAは「使った分だけ支払う」仕組みと説明されることが多いのですが、実際の契約には「最低保証量」を定める例があります。使用量が最低保証量を下回った期間でも、最低保証量分の電力を使ったものとみなして料金を算定する、という条項です。あるPPA事業者の説明では、最低保証量の目安は初年度の自家消費量の90%程度とされています。

実務での相場観としては、厳しい設定でおよそ90%・緩やかな設定でおよそ70%程度で、大手事業者ほど高い割合(厳しい条件)を、新興事業者ほど低い割合を設定する傾向があります。交渉の余地があるポイントでもあります。

工場の稼働が長期的に下がる、生産ラインを他拠点へ移す、といった変化が起きても、契約上の支払い義務は残ります。10〜20年の間に自社の生産計画がどう動き得るかとセットで確認すべき条項です。

ポイント④ 中途解約にはハードルがある──残存期間をもとに解約金を算定する契約例も

契約書には「契約期間満了までの間、期間内解約はできない」と明記される例があります。解約の道が用意されている場合でも、数か月前までの書面での申し入れと、解約金の支払いが条件になる例があります。違約金を支払うことで契約期間中に設備を買い取れる仕組みを用意している事業者も見られますが、その算定方法は事業者によって大きく異なります。

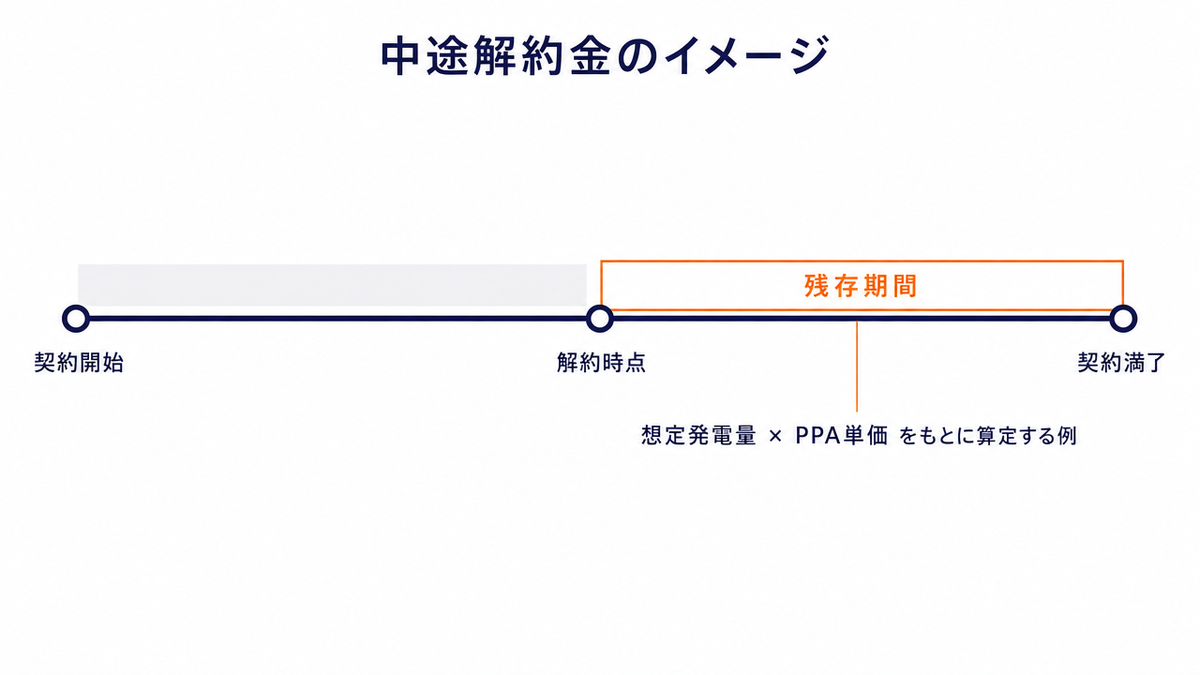

中途解約金のイメージ図。契約開始から契約満了までのタイムライン上で、解約時点から満了までを残存期間として示し、想定発電量×PPA単価をもとに解約金を算定する契約例があることを表している

解約金は「残りの契約期間に発電するはずだった電力量 × PPA単価」を基準に計算される例があり、300kW級の設備では契約中盤の解約でも数千万円規模になり得ます。これはPPA事業者が不当なのではなく、事業者側から見れば、契約期間の料金収入を前提に設備費用を負担しているためです。ただし解約の条件や計算式は契約によって異なります。だからこそ、契約前に解約金の計算式そのものを確認しておく必要があります。

ポイント⑤ 契約満了後の扱いは5パターンある

環境省の手引きは、契約満了後の扱いを「発電を続けるか、撤去するか」で大きく分け、①事業者から設備の譲渡を受ける、②そのまま再契約する、③必要な改修をして再契約する、④事業者側の費用で撤去する、⑤設備を使う側の費用で撤去する(自治体向けの手引きのため原文は「自治体の費用」。民間では自社の費用に相当します)、の5つに整理しています。

弊社が確認した提案の一例でも「原則、無償譲渡」とされていました。一方で、需要家側の費用での撤去を条件とする事業者や、無償譲渡を行わない事業者も存在します。無償と聞くとお得に感じますが、譲渡を受けたあとの維持管理費・修繕費・将来の撤去費用は、自社側の負担になり得ます(範囲は譲渡条件や保証の残り方によります)。

パネルのメーカー出力保証は25年という場合が多いとされますが、出力保証はパワーコンディショナや架台を含む設備全体の状態を保証するものではありません。譲渡を受けるなら、その時点の設備状態の確認と「もらったあと」の維持管理計画まで含めて検討する必要があります。

また、撤去費用を事業者負担とする契約は、その費用がPPA単価に織り込まれるため単価が高くなりやすい、と環境省の手引きは指摘しています。満了後の扱いと単価はトレードオフの関係にあります。

事業者・維持管理に関する重要ポイント

ポイント⑥ 事業者の継続性をどう見るか

10〜20年の契約期間中には、PPA事業者側の経営環境が変わる可能性もあります。環境省の手引きは、事業者が倒産した場合のリスクとして、設備が金融機関の担保に入っていると、別の事業者へ権利を譲渡してPPA事業を継続させることが困難になる可能性を挙げています。

金融機関や取引先からの紹介で、1社とだけ話が進むケースもあります。紹介元への信頼と、契約条件の妥当性・事業者の継続性は別の問題です。複数社の条件を並べて確認することをおすすめします。

ポイント⑦ 「維持費・手間ゼロ」ではない

維持管理はPPA事業者が担うのが基本形ですが、すべての費用が事業者持ちとは限りません。電気主任技術者(事業場の電気保安を監督する有資格者)の委託費用や保安規程の変更費用、日常点検の費用は需要家負担、という回答が実際の提案の場で示された例があります。どの費用が需要家側に残るかは事業者・契約によって異なるため、提案の段階で費用負担区分の一覧を確認することをおすすめします。

保険の範囲も確認が必要です。弊社が確認した契約例では設備に事業者側の保険が設定されていましたが、補償対象外(免責)として地震・津波などが明記されていました。同じ資料の中でも、補償対象に「暴風等の風災」を含みながら補償対象外に「台風」が挙がるなど、用語の読み分けが難しい書きぶりも見られます。

台風による損害がどう扱われるかは原因や約款上の分類で変わるため、免責事由は原文での確認をおすすめします。故障時の駆けつけ対応に回数の上限(例:年2回まで無料、以降は有償)が設定されている例もあります。

さらに細かい論点として、JPEA(一般社団法人 太陽光発電協会)のチェックシートは、夜間など発電していない時間帯に設備が使う待機電力の費用負担まで確認項目に挙げています。

契約前チェックリスト──7つのポイントは契約条件で確認できる

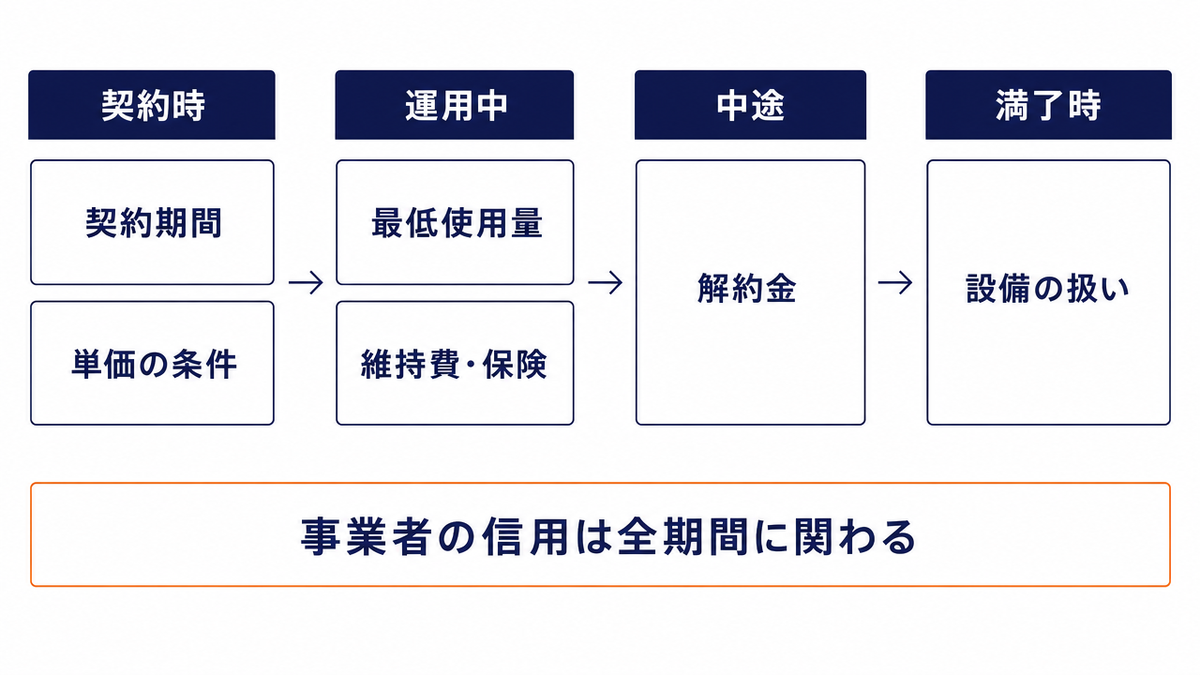

オンサイトPPA契約の4段階ごとの確認ポイントを示した図。契約時は契約期間と単価の条件、運用中は最低使用量と維持費・保険、中途は解約金、満了時は設備の扱い。事業者の信用は全期間に関わる

ここまで挙げた7つのポイントは、いずれも契約書にサインする前に契約条件と想定される影響を確認でき、受け入れられるかどうかの判断や、一部条件の交渉につなげられます。JPEAが公開している「第三者保有モデル(TPOモデル)に関するサービスモデル・契約条件チェックシート」の項目をベースに、弊社が実際の提案・契約例で確認した論点を加えた、代表的な確認ポイントを挙げます。

  • 契約期間の定義:契約期間とサービス提供期間、撤去までの期間がそれぞれ明確か
  • 課金の対象:従量課金の対象が「発電量」か「供給量(実際に使った量)」か。定義は事業者によって異なります
  • 単価改定の条件:どんな場合に、どちらから協議を申し入れられるか
  • 最低使用量条項:有無・水準・算定方法
  • 中途解約:可否・通知期限・解約金の計算式
  • 満了後の扱い:譲渡・再契約・撤去の選択肢と費用負担、選択を通知する期限
  • 保守の範囲:法定点検・日常点検・駆けつけ対応の費用負担者と回数
  • 保険:補償範囲と免責事由(地震・台風などの扱い)
  • 建物改修時の扱い:防水工事・改修時の一時撤去・保管・再設置の費用負担

JPEAはこのチェックシートについて、契約書の条文にあるかどうかではなく「提案書などで説明・コミュニケーションがなされているか」の観点で活用してほしいともしています。1社の提案だけでは項目の抜けに気づきにくいため、複数社の提案を横に並べて確認することが、判断材料を増やす実務的な方法になります。

よくある質問

Q. オンサイトPPAと自社購入、どちらが得ですか?

A. 一概には言えません。環境省の資料では、サービス料がかからない分、長期的な投資回収効率は自社購入が最も良いと整理されています。一方で、初期投資を抑えたい場合や、維持管理の体制を持ちにくい場合はPPAに分があります。

また、現在の電気料金の構造(従量料金単価が安く基本料金が高い契約など)によっては、PPAで削減できる余地が小さくなる場合もあります。購入型を選んだ企業の実例はマルキユー株式会社様の導入事例でご覧いただけます。

Q. オンサイトPPAを入れれば、電気代の大部分をまかなえますか?

A. 屋根の面積と昼間の使用量によりますが、弊社が関わった複数の試算では、オンサイトPPAでまかなえるのは年間使用電力量の1割前後という例があります。不足分は引き続き小売電気事業者から購入する必要があり、環境省の手引きも、既存の電力契約は継続するのが一般的としています。「電気代が大幅に下がる」前提で計画する前に、シミュレーションの前提条件を確認してください。

Q. 確認すべき点が多いなら、オンサイトPPAはやめたほうがよいのでしょうか?

A. そうではありません。初期費用をかけずに、電気料金の一部を契約で定めた単価で長期に調達できることは、オンサイトPPAの実質的な利点です(単価改定条項の有無は要確認)。設備が資産計上されない(オフバランスになる)例が一般的とされますが、会計処理は契約実態と適用する会計基準によるため、最終的には会計の専門家にご確認ください。

本記事で挙げたポイントはいずれも、契約前に契約条件と想定される影響を確認し、受け入れ可否を判断できるものです。条件が自社の使い方と合っていれば、オンサイトPPAは有力な選択肢になります。

PPAが合うかどうかは建物の計画・生産の見通し・資金の状況で変わるため、導入手法を決める前の要件整理が重要です。自家消費型太陽光発電と相性が良い企業の特徴もあわせてご覧ください。

まとめ

  • オンサイトPPAは初期費用ゼロで自家消費型太陽光を導入できる仕組み。ただし支払いの形が「長期の電気料金」に変わるだけで、タダになるわけではない
  • 環境省資料がデメリットとして挙げるのは「処分・交換の不自由」「長期契約」の2点。実際の契約書では、最低使用量条項・中途解約金・満了後の扱い・費用負担区分といった具体的な条項の形で現れる
  • 解約金が残存期間の想定電気料金に相当する規模になる契約例がある。計算式は契約により異なるため、契約前に必ず確認する
  • 7つのポイントは、契約条件と想定される影響を契約前に確認できる。複数社比較と、導入手法を決める前の要件整理が、判断材料を増やす実務的な方法

恒電社は、自家消費型太陽光発電のEPC(設計・調達・施工)会社として、購入型(お客様の自社所有)とオンサイトPPA案件の施工の両方に対応しています。PPA契約の当事者ではない立場だからこそ、「そもそもPPAが合うのか、購入型か、まず省エネから着手すべきか」という要件の整理からお手伝いできます。導入手法を決める前の段階でも、お気軽にご相談ください。
